寒意正浓,赛福特·欧园肩负您的期许,我们的脚步未曾有一刻放松,始终为呈现美好而努力,不辜负每一份热情的期待。一砖一瓦,精雕细琢,项目正在一点点清晰呈现,下面为您呈上最新工程进度播报:
12月第四周工程进度播报
2#楼工程进度

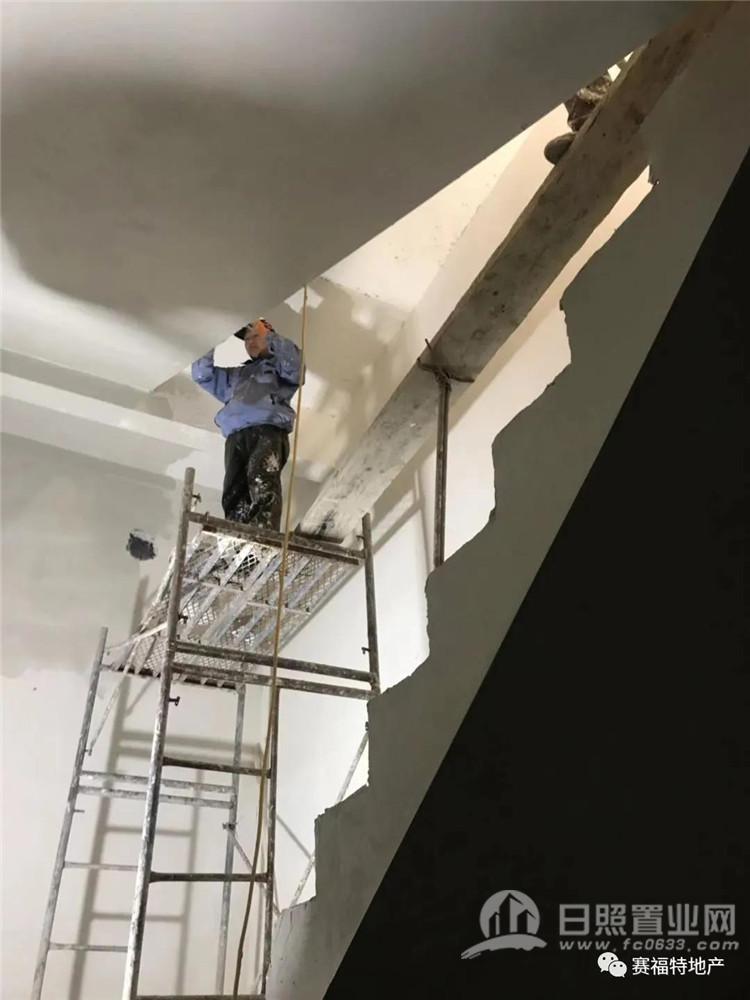

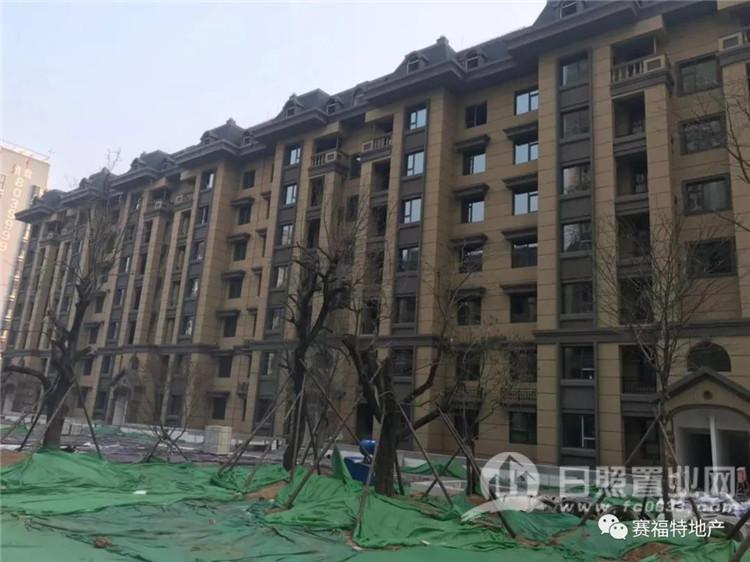

2#楼外墙漆施工因响应政府环保要求暂停施工。储藏室门、防火门安装已完成。防火窗已进场,正在安装施工,补片玻璃已进场,正在上料。两台电梯正在同步安装施工,已完成总工程量的90%。户内电缆穿线正在施工,电缆压箱正在施工。公共部位及储藏室内墙涂料正在打磨,即将开展乳胶漆喷涂施工。栏杆扶手已完成,铁艺护栏等正在安装施工。外立面百叶窗安装完成。
3#楼工程进度
3#楼入户大厅内墙涂料施工全部完成。入户门、防火门已全部安装完成。入户主电线穿线已完成,电缆压箱正在施工。两台电梯安装完成,门套包装正在进行,已完成总工程量的90%。公共部位楼层号及各种标示牌制作安装完成。温控阀正在安装施工。太阳能保温桶已进场,正在进行安装施工。
7#楼工程进度
7#楼门窗工程全部完成。不锈钢扶手及护栏已进场,正在安装施工。入户门安装完成,防火门正在安装施工,已完成总工程量的70%。户内强电箱已安装完成,电缆压线正在施工。弱电工程已进场,正在进行施工。电梯正在安装施工,其中两台电梯已具备使用条件。户外燃气主管正在安装施工。
14#楼工程进度
14#楼公共部位贴砖已全部完成,公共部位涂料腻子已完成,门窗玻璃、窗扇已基本安装完成,太阳能安装完成,铁艺护栏因环保原因无法施工(需电焊),负二层储藏室消防水管施工完成,入户门防火门储藏室门已全部安装完成。
15#楼工程进度
15#楼公共部位贴砖已全部完成,门窗玻璃、窗扇安装完成,楼梯间不锈钢护栏已全部完成,阳台铁艺护栏已全部到场(因环保原因无法施工),太阳能已安装完成,负二层消防水管施工完成,主电缆正在施工,户内正在穿线。


19#楼工程进度
19#楼等待相关部门验收。
赛福特游艇公寓,睁眼是海景 闭眼是海声。躺在床上看日出,全城预约!
日照置业网声明:
1.所统计数据仅为日照市区部分楼盘数据统计,不包含日照市其他区域的数据统计。
2.所统计数据仅为日照市区部分在售商业开发的住宅数据,不代表日照市整体楼市价格统计。
3.部分数据来源于日照房管局政务网,日照市公共资源交易网
本宣传资料所发布的项目周边环境、交通、学校及其他配套设施的介绍,旨在提供相关信息,并不意味着本公司对此作出承诺,仅供参考,均不具备约束力,最终以商品房买卖合同及政府文件为准。
凡注明来源:“日照置业网”或“日照置业网原创文章”的所有文字图片等资料,版权均属日照置业网所有,转载请注明 出处;文章内容仅供参考,不构成投资建议,也不代表日照置业网赞同其观点。 本网站转载稿件中包含的所有文字图片等资料,转载的目的在于传递更多信息及用于网络分享,并不代表本站赞同其观点和对其真实性负责,也不构成任何其他建议。转载稿版权归原作者所有,如有侵权,请立即与我们联系,我们将及时处理。
